久久一卡二卡-a√视频在线观看-av第一页-国产高清一区-日本欧美韩国国产精品-爱情岛成人-91av毛片-免费午夜福利在线观看不卡-亚洲国产天堂久久综合226114-人妻中出无码一区二区三区-人人妻人人澡人人爽人人精品-综合网在线-久久精品女人的天堂av-一个色综合国产色综合-黄a在线-欧美高清a-国产午夜影视大全免费观看-www.亚洲高清-免费毛片网站-www黄色片

消防噴淋改造

您的位置:首頁>>消防噴淋改造詳細內容>

干貨分享 | 室外給排水及強弱電管線施工的幾個通病!

作者:海灣消防 文章來源:http://www.qhjuheng.com/ [ ]
NO.1 室外排水工程

1)室外混凝土排水管施工

⑴ 存在問題

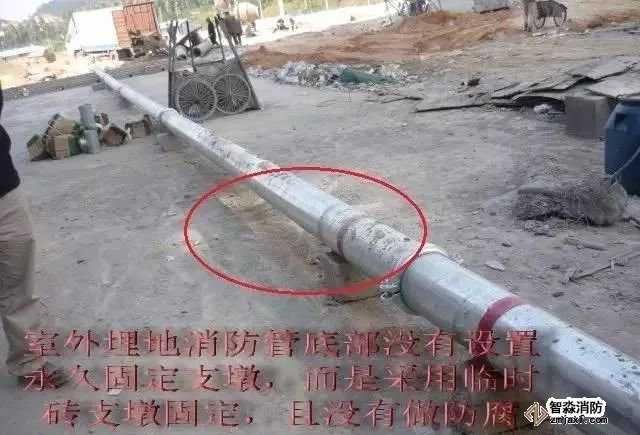

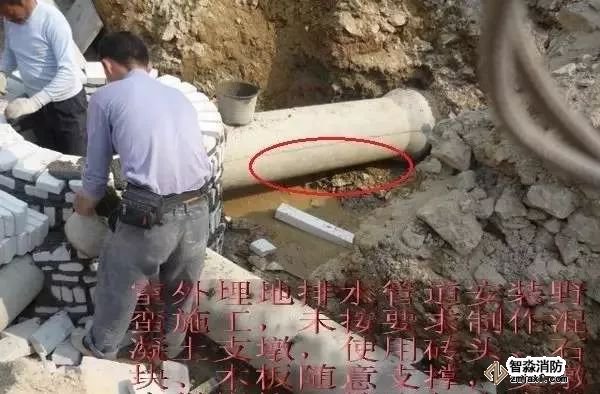

室外埋地排水管道未做基礎(未按要求制作混凝土支墩,使用磚頭、石塊、木板隨意支撐,管底懸空)。

⑵ 原因分析

①施工單位偷工減料,未按驗收規范做管道基礎。

②工程部和監理在施工過程中沒有認真檢查,沒有督促施工單位按施工流程施工。

③工程部和監理責任心不強,對管道基礎沒有驗收。

⑶ 處理措施或方法

①施工單位應嚴格按照設計定位要求進行放灰線,工程部和監理必須對灰線進行復核,對排水管材進行驗收。

②工程部和監理對管溝開挖后的溝底標高進行復核。

③工程部和監理對管道基礎的厚度、寬度、標高和坡度進行復核,對管道連接接口進行檢查。

④管道安裝完畢后須經閉水試驗和隱蔽驗收合格后,方可進行回填土。管道回填時,以兩側相對同時下土,水平方向均勻地攤鋪,并夯實,在土方夯實過程中要防止管道中心線及管口位移。

2)室外排水管安裝施工程序錯誤

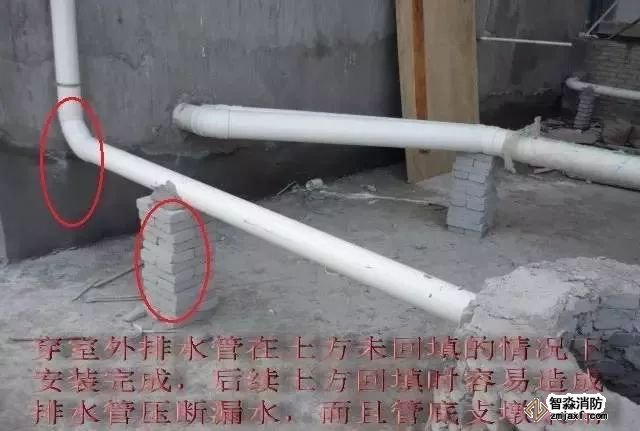

⑴ 存在問題

①室外土方沒有回填,埋地塑料排水管已經敷設完成,施工程序顛倒。

②排水立管底部沒有設混凝土支墩,管道懸空敷設,磚支墩只是臨時堆積而成的,沒有用水泥砂漿砌筑。

⑵ 原因分析

①工程部和監理沒有責任心,在施工過程中沒有跟蹤檢查。對于施工單位的盲目施工沒有及時制止;配套部現場沒有指導和抽查。

②工程部、監理和施工單位沒有認真審圖,尤其是排水管的施工條件和技術要求不熟悉。

③施工單位盲目施工,沒有按照設計和施工驗收規范要求進行室外排水管道施工,成品保護意識差。

⑶ 處理措施或方法

①工程部、監理和施工單位應認真熟悉施工圖和施工驗收規范,熟悉埋地排水管道安裝的條件和要求;配套部應對現場施工進行作業指導和跟蹤檢查。

②工程部和監理對埋地排水管道的施工過程應跟蹤檢查,認真做好管道安裝條件的驗收和隱蔽工程驗收,確保室外排水管道嚴格按照驗收規范要求坡向第一只窨井。

③施工單位應嚴格按照設計和施工驗收規范要求施工,不得盲目施工。

④室外排水管必須在室外土方回填并夯實到位后,開挖管溝,工程部和監理必須認真檢查管溝的標高、坡度、墊層和混凝土支墩(或磚砌支墩)施工質量,排水管不得道懸空敷,立管底部和排水管接口處必須設1200混凝土支墩,磚支墩必須采用M7.5的水泥砂漿砌筑牢固,管道底部鋪素混凝土墊層或砂墊層,管溝土方回填前必須做好閉水試驗,試驗合格后,方可回填土方。

3)排水檢查井沒有鋪水泥砂漿

⑴ 存在問題

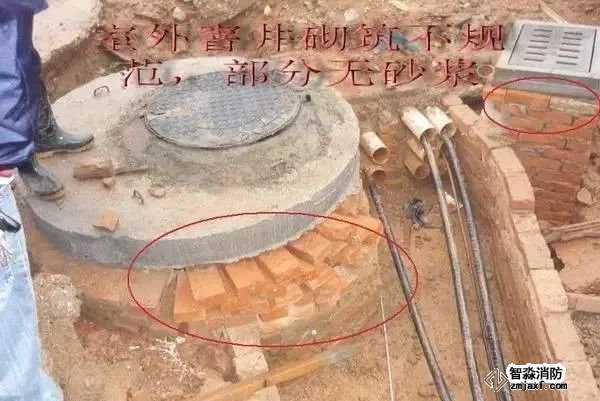

①室外排水檢查井砌筑時沒有鋪水泥砂漿。

②雨水排水口沒有設井座。

⑵ 原因分析

①施工單位質量意識差,沒有按規范和國標圖集要求砌筑檢查井和設置井座。

②配套部、工程部和監理沒有責任心,沒有認真檢查收,沒有進行隱蔽工程驗收。

③施工單位偷工減料。

⑶ 處理措施或方法

①施工單位應嚴格按照規范和國標圖集要求砌筑檢查井。

②配套部、工程部和監理應在施工過程中應認真檢查和驗收,發現問題及時督促整改。

③檢查井及井座必須返工,采用M7.5的水泥砂漿,丁砌法砌筑檢查井,灰縫要飽滿,預制安裝鋼筋混凝土井座。

NO.2 室外給水工程

1)室外鑄鐵給水管道懸空敷設,且無保護措施

⑴ 存在問題

室外埋地給水管道在接頭處沒有設置混凝土支墩,管底懸空,沒有做基礎。

⑵ 原因分析

①施工單位缺乏質量管理意識,沒有按設計和施工驗收規范要求施工,偷工減料。

②工程部、監理和施工單位沒有認真熟悉施工圖和施工驗收規范。

③配套部、工程部和監理在施工過程中沒有跟蹤檢查和作業指導,在管道鋪設前沒有對溝槽和管道基礎或墊層的質量進行驗收。

⑶ 處理措施或方法

①配套部、工程部、監理和施工單位必須認真熟悉圖紙和驗收規范。

②配套部、工程部和監理在施工過程中應跟蹤檢查到位和作業指導,在管道鋪設前對管道施工條件、溝槽、管道基礎或墊層的質量進行驗收。

③給水管道必須在土方回填并夯實到位的情況下施工安裝,鑄鐵給水管道管溝必須平整,不得懸空敷設,管溝標高和坡度符合設計和施工驗收規范要求,管道三通,承插對接等接口底部必須設混凝土支墩,在下列情況還必須采用混凝土整體基礎:雨水或污水管道在地下水位以下,管徑在1m以上,每根管長在1.2m以下,雨水或污水管道在地下水位以上,復土深度在2.5m-4m。

④室外給水管道必須經過試壓和隱蔽驗收合格后,方可進行土方回填。管道回填時,以兩側相對同時下土,水平方向均勻地攤鋪,要防止管道中心線位移或接口受振而脫落。

⑤冬季填土時,混凝土強度達到設計強度50%后準許回填土,管道胸腔部分不能回填凍土。填土高出地面200-300mm,作為預留沉降量。

2)室外給水管道連接方式錯誤,并且沒有設檢修控制閥門

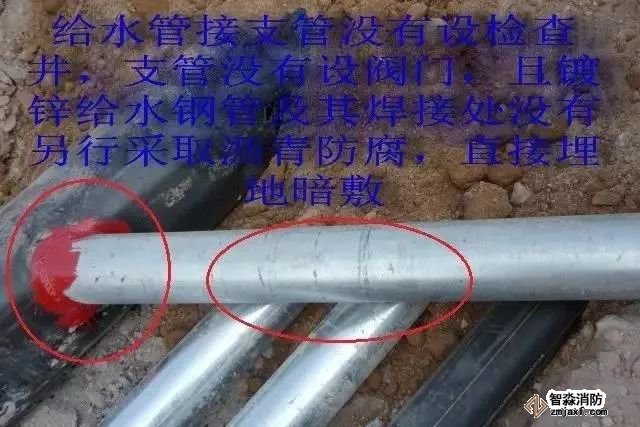

⑴ 存在問題

①在主干管(自帶防腐層的鋼管)上直接開孔與鍍鋅鋼管焊接連接,野蠻施工。

②在給水分支管處未設閥門和閥門井。

③鍍鋅鋼管在室外埋地沒有做防腐。

④所有管道沒有做基礎。

⑵ 原因分析

①室外給水管網設計沒有明確主干管與支管的連接技術要求、管道防腐的做法,漏設管網的控制閥門和閥門井。

②配套部、工程部、監理和施工單位沒有認真審圖,對于設計不明確和不合理處沒有及時聯系設計解決。

③配套部、工程部和監理在室外給水管網施工過程中沒有跟蹤檢查,發現問題沒有及時督促整改。

④施工單位質量意識差,不按工藝標準敷設室外埋地給水管道,野蠻施工。

⑶ 處理措施或方法

①室外給水管網設計人員在施工圖設計時必須明確管道連接和管道防腐做法,對于用水的主干管道在支管分支處應設置閥門和閥門井,以便于管網和設備維修。

②配套部、工程部、監理和施工單位應認真審核施工圖,對于設計不明確或設計不合理的地方應及時聯系設計進行修改。

③配套部、工程部和監理在施工過程中應跟蹤檢查和作業指導,嚴格按照設計和施工驗收規范要求進行隱蔽工程驗收,發現問題及時督促整改。

④施工單位應認真組織施工技術交底,嚴格按照設計和施工驗收規范要求進行施工,不得野蠻施工。

⑤埋地管道防腐,應在管道安裝完畢,試壓和驗收合格后進行:A、埋地管造防腐層結構分為三種類型:普通防腐層、加強防腐層和特加強防腐層。B、施工應按設計要求確定防腐結構級別,先進行除銹。C、防腐層的厚度要求一般應達到:普通防腐層:不小于3mm,允許偏差-0.3mm。加強防腐層:不小于6mm,允許偏差-0.5mm。特加強防腐層:不小于9mm,允許偏差-0.5mm。其管道焊口處的防腐,必須按埋地管道的防腐方法進行防離處理。

3)室外給水管的回填土方含有大塊石

⑴ 存在問題

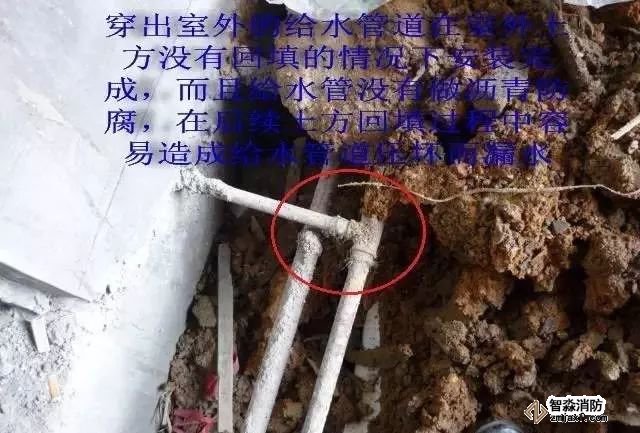

①室外土方沒有回填,給水管已經敷設完成,施工程序顛倒。

②給水三通接口處沒有設混凝土支墩,管道懸空敷設。

③埋地的給水鋼管沒有做防腐,土方回填過程中將大塊石直接填壓在給水管道上,野蠻施工。

⑵ 原因分析

①配套部、工程部和監理在施工過程中沒有認真檢查,隱蔽工程驗收不到位。

②施工單位質量意識和成品保護意識差,野蠻施工。

⑶ 處理措施或方法

①配套部、工程部和監理在施工過程中應認真跟蹤檢查,并做好作業指導,發現野蠻施工應立即進行制止,發現問題及時督促整改。

②室外給水管道要求在土方回填并夯實到設計標高后,開挖管溝,安裝給水管道。

③給水管三通接口設1200混凝土支墩,管溝底部鋪設好混凝土墊層。

④管溝土方回填時,嚴禁將大塊石頭直接回填在管道上,管溝應采用素土分層回填。

NO.3 室外強弱電工程

1)電纜溝體內嚴重積水

⑴ 存在問題

①電纜溝砌筑12cm的磚溝體。

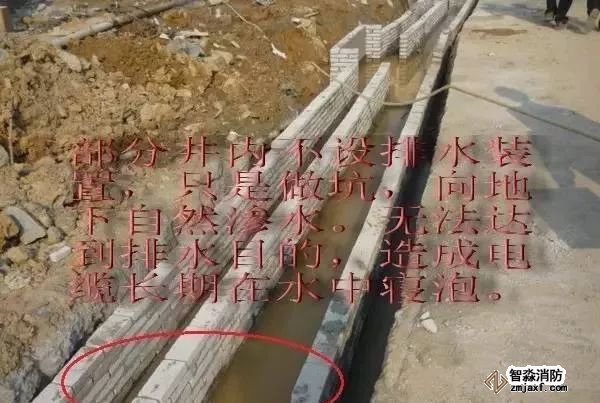

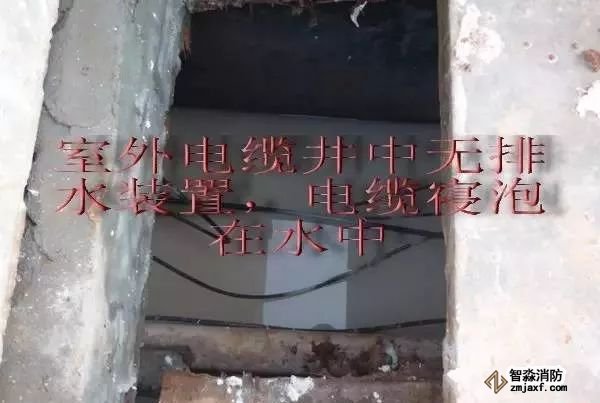

②電纜的溝內積水嚴重,沒有設排水設施。

⑵ 原因分析

①管溝設計沒有設排水措施。

②配套部、工程部、監理和施工單位沒有認真審圖,發現問題沒有及時聯系設計修改。

③施工單位質量意識差,偷工減料,沒有按照設計和施工驗收規范要求砌筑電纜溝體,電纜溝底部沒有按設計要求放坡。

④配套部、工程部和監理在施工過程中沒有認真檢查。

⑶ 處理措施或方法

①電纜溝設計應考慮排水措施。每隔一定距離,溝內或手井內設400×400×400mm集水坑,并設一根DN100的排水管道就近排水雨水井。

②配套部、工程部、監理和施工單位應認真審圖,設計不明確處應及時聯系設計修改。

③配套部、工程部和監理在施工過程中應認真檢查電纜溝體的寬度、高度和坡度,發現問題及時督促整改。

④施工單位嚴格按照設計和施工驗收規范要求砌筑電纜溝體。

⑤電纜溝也可以采用預制溝體承插連接,或敷設電纜管道,采用混凝土包方。

2)室外電纜檢查井井蓋采用排水井蓋

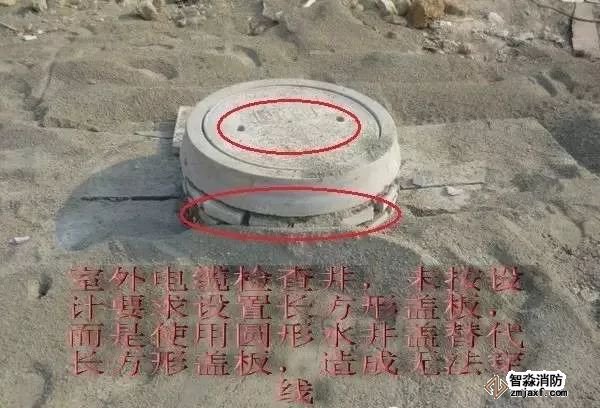

⑴ 存在問題

①室外電纜檢查井,采用排水檢查井蓋替代,影響電纜穿線施工。

②井座采用120墻干砌。

⑵ 原因分析

①施工單位質量意識差,沒有按設計要求設置電纜手井、井座和蓋板,盲目施工。

②配套部、工程部和監理沒有責任心,沒有認真檢查收,沒有組織隱蔽工程驗收。

③施工單位偷工減料。

⑶ 處理措施或方法

①施工單位應嚴格按照設計要求砌電纜手井、預制鋼筋混凝土井座和安裝蓋板,電纜手井應采用方井,蓋板應采用方形蓋板,以便于穿電纜和線路檢修。

②配套部、工程部和監理應在施工過程中應認真檢查和驗收,發現問題及時督促整改。

③檢查井座必須返工,采用預制鋼筋混凝土井座,排水井蓋必須全部更換。

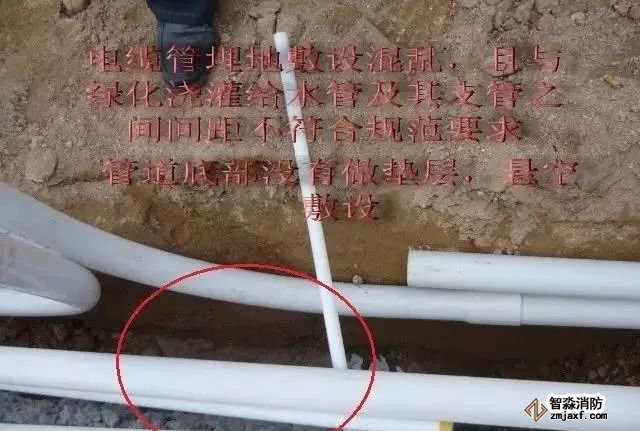

3)電纜管溝開挖不到位的情況下隨意敷設電纜導管

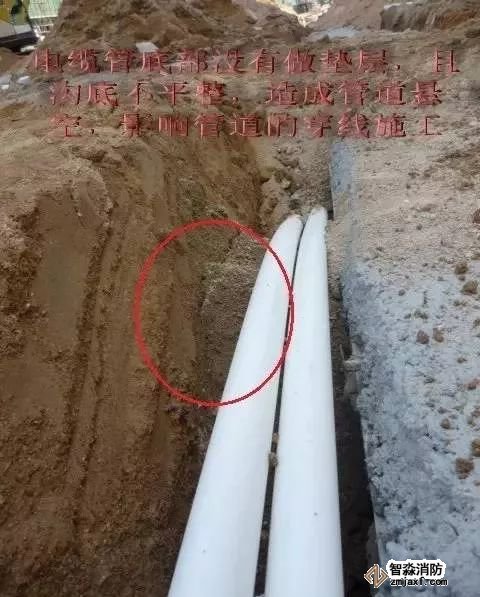

⑴ 存在問題

①電纜溝體沒有完全開挖,溝底的土方沒有清理的情況下,敷設電纜導管。

②電纜管與綠化澆灌給水管混在一起敷設,沒有安全間距。

⑵ 原因分析

①施工單位沒有按埋地導管敷設的程序施工,施工前的技術交底不到位。

②配套部、工程部和監理在電纜管道敷設前沒有認真檢查和驗收電纜溝的開挖質量,發現問題后沒有及時督促整改。

⑶ 處理措施或方法

①配套部、工程部和監理在電纜管道敷設前認真檢查和驗收電纜溝體的寬度、深度和坡度,發現問題應及時督促整改。

②電纜溝應在檢驗合格后方可敷設電纜管。

③電纜管管溝深度不應小于0.7m,電纜管溝應有不小于0.1%的排水坡度,電纜管道連接時,管道應接順,接縫應嚴密,不得有地下水和泥漿滲入。

④同溝敷設兩條及以上電纜時,電纜之間,電纜與管道、道路、建筑物之間平行交叉的最小凈距應符合相關規定。

4)強弱電檢查井采用普通粘土多孔磚砌筑120墻

⑴ 存在問題

①強弱電檢查井砌筑120墻。

②砌墻磚塊采取普通粘土多孔磚。

③管口沒有做臨時封堵保護。

④跨越電纜檢查井敷設雨水管(造成檢查井空間變小)

⑵ 原因分析

①配套部、工程部、監理和施工單位沒有認真審核施工圖,對國標圖集和施工驗收規范不熟悉。

②配套部、工程部和監理沒有責任心,在施工過程中沒有認真檢查和作業指導,尤其是沒有對材料的進場進行檢驗,發現問題沒有及時督促整改。

③施工單位偷工減料,沒有按國標圖集和施工驗收規范要求施工,成品保護意識差。

⑶ 處理措施或方法

①配套部、工程部、監理和施工單位應認真審核施工圖,熟悉國標或當地標準圖集和施工驗收規范。

②配套部、工程部和監理在施工過程中應認真檢查和驗收,發現問題及時督促整改。

③施工單位應嚴格按國標圖集和施工驗收規范要求施工,不得盲目施工。

④室外檢查井應采用標準粘土磚,丁砌240墻,墻體內外采用水泥砂漿抹面。

⑤管口做好臨時封堵,確保管道不被淤泥或垃圾堵塞。

⑥雨水管道不得隨意跨越電纜檢查井,應將雨水井移位,將雨水管道繞開電纜檢查井。

智淼君安(江蘇)消防工程技術有限公司http://www.qhjuheng.com/
       海灣消防公司主營:海灣消防報警系統銷售,消防設備安裝,海灣氣體滅火、海灣電氣火災、消防水噴淋系統施工安裝,售后維修,海灣消防網站:http://www.qhjuheng.com/海灣消防服務熱線:4006-598-119
  • 本文網址:http://www.qhjuheng.com/penlingaizao/9772.html
  • 關鍵詞:干貨分享 | 室外給排水及強弱電管線施工的幾個通病!
  • 本頁關鍵詞:干貨分享 | 室外給排水及強弱電管線施工的幾個通病!

    上一篇:自動噴水滅火系統施工方法 下一篇:海南:工程項目竣工聯合驗收管理辦法(試行)發布!
